「The FIRST SUNRISE」は2020年より開催している、数日遅れで初日の出フライトを再現する有志イベントです。
4回目となる今回は初心に返って東京を中心に盛り上げます。
みなさまのご参加、お待ちしています。
| イベント概要 |
開催日 令和7年1月4日(土)
開催時間 21:00~24:00 (1200Z-1500Z)
対象空港 東京国際空港(RJTT)
| 開局する管制官 |
RJDG_E_CTR
RJTT_N_APP
RJTT_S_APP
RJTT_F_APP
RJTT_E_TWR
RJTT_E_GND
RJTT_W_GND
21:00から22:00出発の航空機が出域するまで
RJTT_DEP
RJTT_DEL
23:00から24:00まで
RJTG_Z_CTR
RJTT_W_TWR
| ご参加にあたって |
1. 最新のチャートに従って飛行することが義務化されました。
最新AIRACへの更新をお願いします。
2. ATISをご確認の上、受領報告にご協力ください。
出発時はプッシュバック要求時に、到着時はAPPへのイニシャルコンタクトにてATISの受領報告をお願いします。
3. 以下へのイニシャルコンタクトでSPOTを必ず通報してください。
出発機 東京DEL/GND
到着機 東京TWR/GND
4. 管制官の指示に従い速やかに周波数を変更しコンタクトしてください。
特に離陸直後のDEP、着陸後のGNDへのコンタクトは、遅れると後続機に影響します。
5. 東京ではProcedural Speed (or Recommended Speed) が公示されています。
RNP 16L/Rでは170KT、それ以外の日中用のIAPでは180KTと160KTで通過すべき地点が公示されています。
なにも指示を受けなかった場合は厳守する必要があります。
IAPチャートに記載されていますので必ずご確認ください。
6. 滑走路離脱後は管制官の許可なく平行誘導路に進入しないでください。
| 初日の出フライトとしてご参加の方へ |
| 時間設定 |

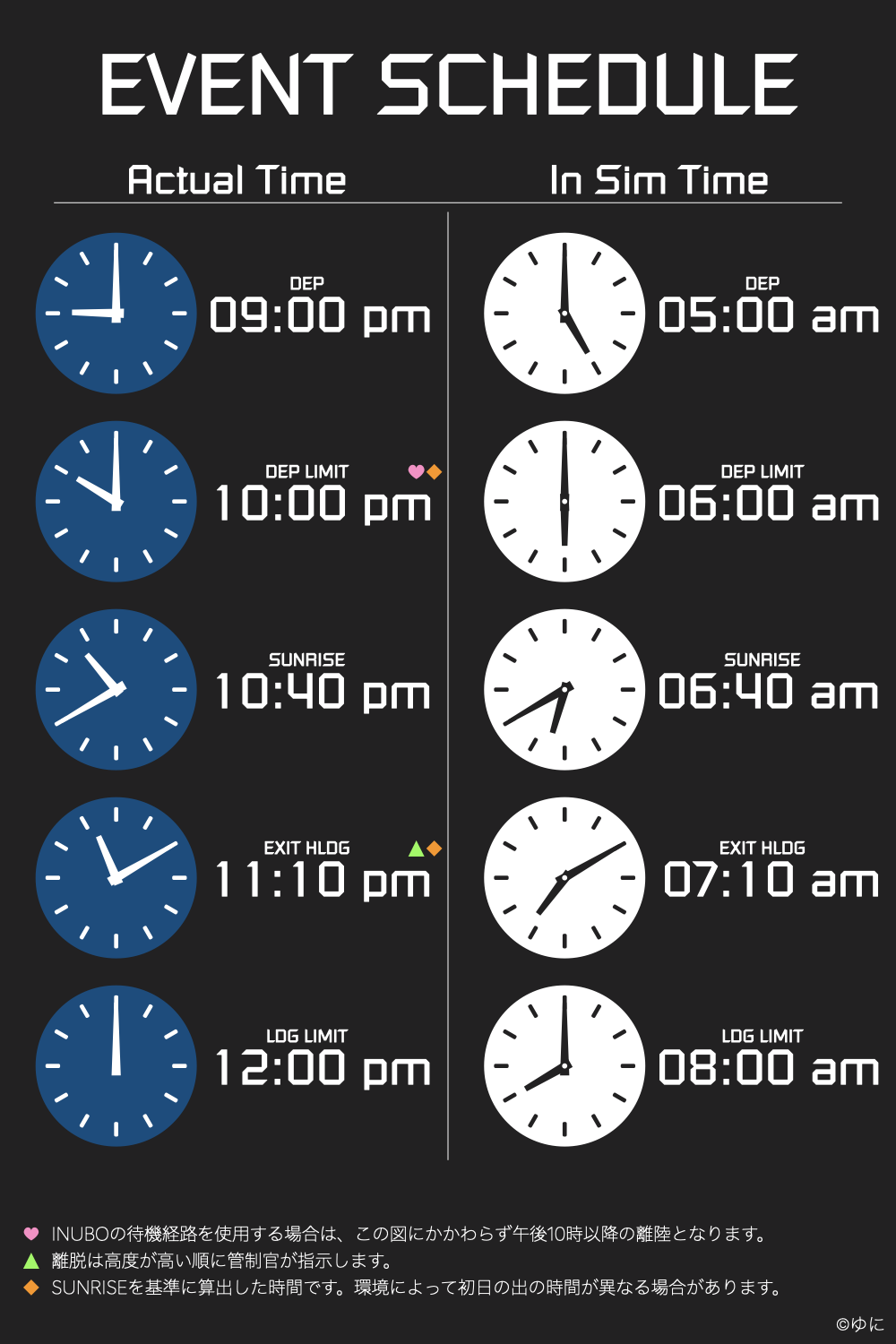

フライトシミュレーター内の時間は下図のとおりに設定することを強く推奨します。

| ルート |
TENRU HOLDING
OPPAR JYOGA Y566 LAXAS Y56 IBENO TENRU Y88 NAKTU Y126 KIKOL Y295 GAKKI Y71 XAC
ALPUS HOLDING
OPPAR JYOGA Y566 LAXAS Y56 KAGNA ALPUS KCC Y295 GAKKI Y71 XAC
UTIBO HOLDING
OPPAR UTIBO Y502 TOKIS Y50 ELNIS Y564 IBENO Y56 TOHME Y54 KOHWA Y33 SHOOT Y71 XAC
INUBO HOLDING
INUBO Y50 ELNIS Y564 IBENO Y56 TOHME Y54 KOHWA Y33 SHOOT Y71 XAC
※このルートは夜間飛行することができないため「時間設定」の図にかかわらず22時(SIM内の推奨設定6時)以降の離陸となります。
| 承認されるSID及びルート |
22時(SIM内の推奨設定6時)までに離陸する航空機
…UTIBO - OPPAR THREE DEPARTURE, UTIBO TRANSITION
…JYOGA - OPPAR THREE DEPARTURE, JYOGA TRANSITION
INUBO - 離陸不可
22時(SIM内の推奨設定6時)以降に離陸する航空機
…UTIBO - VAMOS FOUR DEPARTURE, TATEYAMA TRANSITION, UTIBO…
…JYOGA - LAXAS FOUR DEPARTURE, LAXAS…
INUBO - ROVER THREE A DEPARTURE, INUBO TRANSITION
| 高度 |
出発時に「待機したい高度」をお伺いする場合があります。
その高度に、先に管制承認をうけた航空機がある場合、要求どおりの高度は承認できませんのであらかじめご了承ください。
なお、待機経路からの離脱は高度が高い順となります。お急ぎの方はFL220以上の高高度帯をご検討ください。
また、概ね1000FT間隔で待機機があるため、雲や乱気流によるものも含め、管制承認後の待機高度の変更はできかねますのでご了承ください。

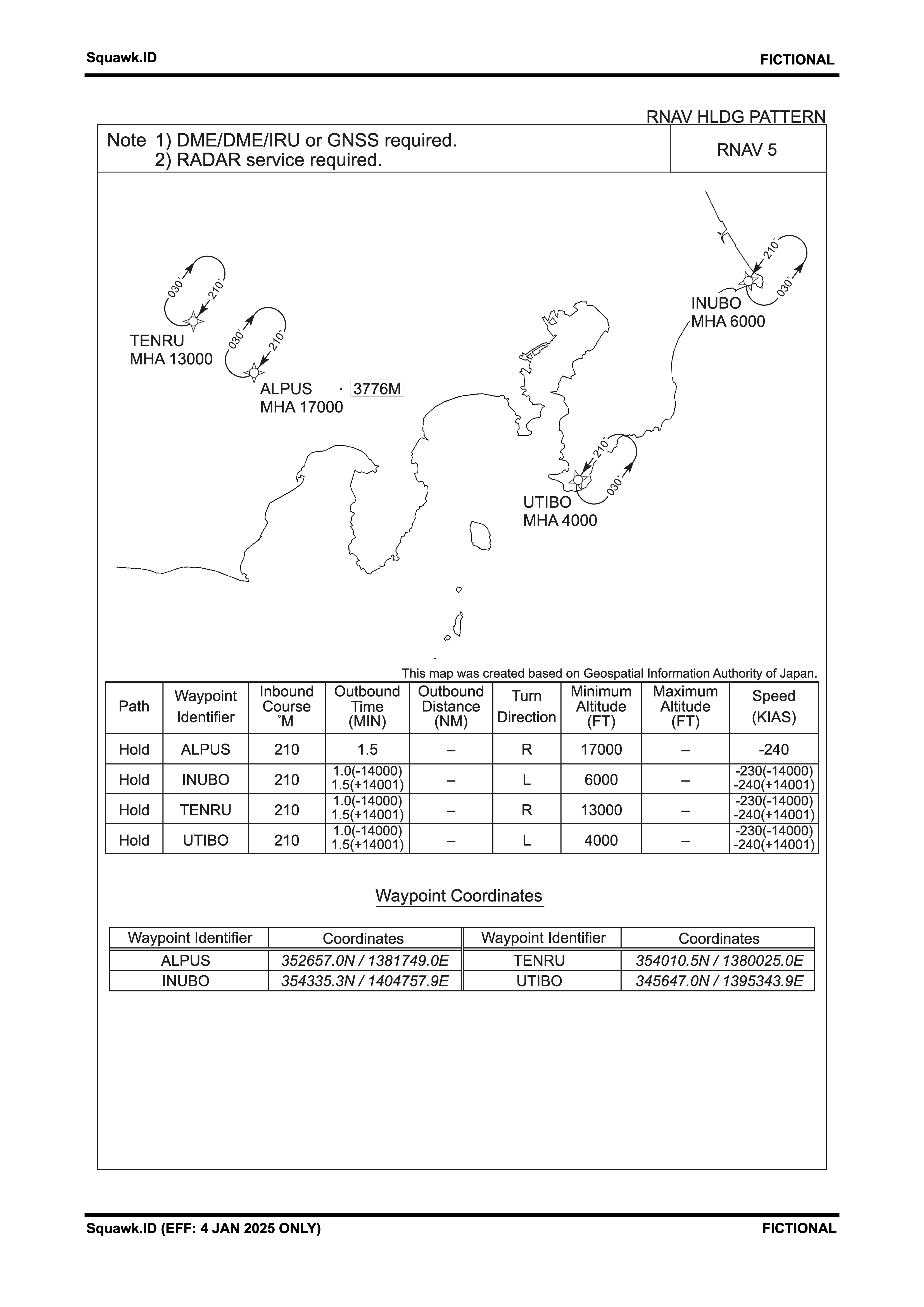

| 待機経路 |
待機経路は以下のイベント用チャートをご確認ください。
イベント中はこれを「公示された待機経路」として取り扱います。
特にALPUS、TENRUについては待機経路の距離が近いため、正しく設定・飛行していただきますようお願いします。
また、待機経路からの離脱要求は不要です。
指示例)
公示どおりTENRUの北東で待機してください。
Hold northeast of TENRU as published.
| NOTAM |
イベント開催中は「待機経路」の図を「公示された待機経路」として取り扱うものとする。
| 主催 |
Squawk.ID (Aramaki, さんスケ!, じゃんぼ, ひゅうが, ゆに)
管制協力: robotaaaan, syota_2020@VATJPN71, Umuki-1205, wani-15@VATJPN70
